Строительство собственного подъездного железнодорожного пути — стратегическое решение для любого промышленного предприятия, логистического центра или складского комплекса. Наличие прямого железнодорожного сообщения с магистральной сетью открывает возможности для оптимизации логистики, снижения транспортных расходов и повышения конкурентоспособности бизнеса. В этой статье мы подробно разберем все этапы проектирования подъездных путей в Республике Беларусь, нормативные требования, ключевые нюансы согласований и дадим практические рекомендации для заказчика.
Почему бизнесу выгодно строить собственный подъездной путь
Железнодорожный транспорт остается основным способом доставки сырья и готовой продукции для многих отраслей промышленности. Наличие собственного подъездного пути дает предприятию ряд существенных преимуществ:
Строительство подъездного пути — это капитальные вложения, которые окупаются за счет снижения транспортных издержек и повышения эффективности работы предприятия. Однако важно понимать, что успех проекта зависит от качественного проектирования и соблюдения всех нормативных требований.
Экономические предпосылки строительства
Решение о строительстве подъездного пути должно основываться на тщательном экономическом обосновании. Ключевые факторы, которые следует учитывать:
|
Фактор |
Влияние на экономику проекта |
|
Годовой грузооборот |
Определяет категорию пути и необходимую пропускную способность |
|
Тип и характер грузов |
Влияет на выбор подвижного состава и конструктивных решений |
|
Удаленность от станции примыкания |
Определяет протяженность пути и объем затрат на строительство |
|
Наличие свободных земельных участков |
Влияет на стоимость выкупа земли и трассировку пути |
|
Перспективы роста производства |
Определяет необходимость резервирования мощностей |
При проектировании важно закладывать параметры с учетом перспективы развития предприятия, чтобы обеспечить возможность последующего поэтапного наращивания мощностей по мере увеличения объема транспортной работы.

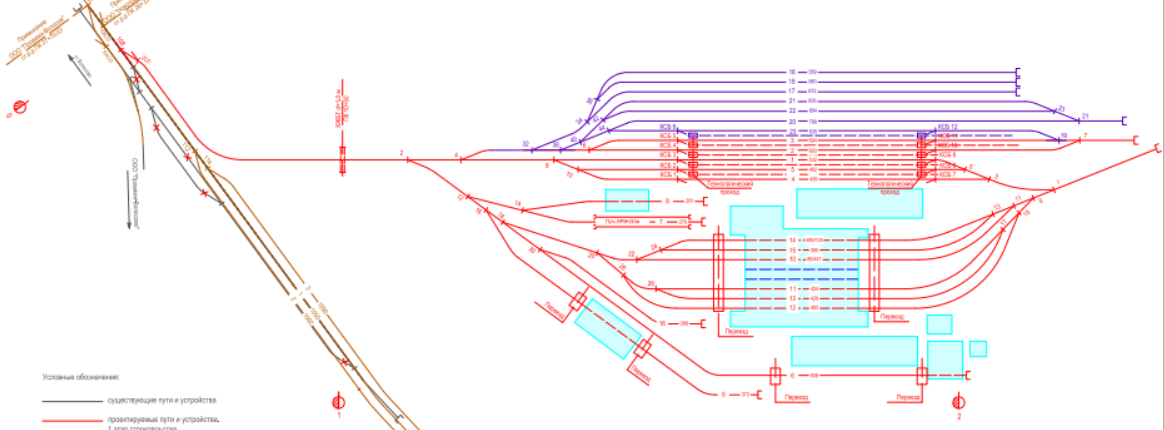

Проектирование — важнейший этап строительства
Проектирование подъездного железнодорожного пути — это комплекс инженерных решений, определяющих безопасность, надежность и экономическую эффективность объекта. Ошибки на этапе проектирования могут привести к серьезным проблемам в процессе строительства и эксплуатации.
Основные задачи проектирования
1. Определение оптимальной трассы с учетом рельефа местности и существующих коммуникаций.
2. Выбор типа верхнего строения пути (рельсы, шпалы, балласт) в зависимости от нагрузок.
3. Проектирование земляного полотна с обеспечением устойчивости и водоотвода.
4. Разработка системы водоотведения (лотки, кюветы, нагорные канавы) для защиты пути от поверхностных и грунтовых вод.
5. Расчет пропускной способности и определение необходимых раздельных пунктов.
6. Обеспечение безопасности — устройства сигнализации, централизации и блокировки (СЦБ).
7. Согласование с Белорусской железной дорогой всех проектных решений.
Нормативные документы Республики Беларусь
Проектирование подъездных железнодорожных путей в Беларуси регламентируется рядом нормативных документов. Знание и соблюдение этих документов — обязательное условие для получения положительного заключения экспертизы и согласования с Белорусской железной дорогой.
Основные документы:
Положение - это ключевой документ, определяющий порядок взаимодействия заказчика с Белорусской железной дорогой. Положение устанавливает:
Согласно этому Положению, согласованию подлежат:
Методические указания по подготовке технических условий и проведению согласований по проектам на строительство подъездных железнодорожных путей организаций регламентируют процедуру получения технических условий (ТУ) на примыкание к магистральной сети. Заказчику необходимо направить запрос с приложением схемы размещения объекта и указанием планируемого годового грузооборота.
Ключевые сроки согласований:
Технические нормы проектирования подъездных путей
В Беларуси действуют нормы, аналогичные российским СП (Сводам правил), которые устанавливают технические требования к элементам пути. Основные параметры:
|
Параметр |
Нормативное значение |
|
Расчетная скорость движения поездов |
50 км/ч (категория I-пу и II-пу), 40 км/ч (категория III-пу и остальные) |
|
Минимальные радиусы кривых в плане |
300 м (категория I-пу в трудных условиях), до 100 м (III-пу) |
|
Радиусы кривых для подвижного состава с базой 6,9 м и более |
Не менее 100 м |
Своды правил по защите железнодорожного пути от природных явлений
Проектирование должно учитывать защиту пути от снежных, песчаных и земляных заносов, а также от других неблагоприятных природных явлений. Защитные сооружения должны вводиться в эксплуатацию одновременно с участками пути.
Снятие возражений: современные решения и их применение
У заказчиков часто возникают сомнения по поводу применения современных технологий при проектировании подъездных путей. Рассмотрим основные возражения:
|
Возражение |
Ответ |
|
«Современные материалы дороже, это неоправданно» |
Современные материалы (железобетонные шпалы, рельсы повышенной износостойкости) обеспечивают больший срок службы и снижают затраты на текущее содержание пути. Экономия на ремонтах перекрывает первоначальные затраты. |
|
«Мы не будем строить защитные сооружения, это лишние расходы» |
Отказ от защиты от снежных заносов или оползней может привести к простоям и авариям. Защитные сооружения должны проектироваться с учетом климатических особенностей местности и вводиться в эксплуатацию одновременно с путем. |
|
«Можно построить путь с минимальными радиусами кривых, чтобы сэкономить на земле» |
Слишком малые радиусы кривых ограничивают скорость движения и типы подвижного состава. Кроме того, для путей, на которых выполняется сцепка вагонов, радиус должен быть не менее 100 м. |
|
«Технические условия не нужны, построим, как удобно» |
Без технических условий Белорусской железной дороги невозможно выполнить примыкание к магистральной сети. Это обязательное требование, нарушение которого делает строительство незаконным. |
Чек-лист для заказчика: что нужно сделать
Для успешного проектирования и строительства подъездного пути заказчику необходимо пройти следующие этапы:
Требования к проектным организациям
К проектированию подъездных железнодорожных путей допускаются организации, имеющие:
1. Аттестат на осуществление архитектурной, градостроительной и строительной деятельности в части проектирования объектов железнодорожного транспорта.
2. Опыт выполнения аналогичных проектов — наличие реализованных объектов в Беларуси.
3. Квалифицированный персонал — инженеры-проектировщики с опытом работы в области железнодорожного проектирования.
4. Доступ к нормативной базе и актуальным версиям нормативных документов.
5. Наличие договорных отношений или опыт взаимодействия с Белорусской железной дорогой для успешного прохождения согласований.
Ключевые компетенции проектных организаций:
Заключение
Проектирование подъездного железнодорожного пути — это сложный и ответственный процесс, требующий профессионального подхода и строгого соблюдения нормативных требований. Качественно разработанный проект — залог успешного строительства, безопасной эксплуатации и экономической эффективности объекта.
Наши рекомендации:
1. Начинайте проектирование с получения технических условий от Белорусской железной дороги.
2. Привлекайте к работе специализированные проектные организации с опытом в данной области.
3. Закладывайте в проект параметры с учетом перспективы роста грузооборота.
4. Учитывайте необходимость защиты пути от неблагоприятных природных явлений.
Не нашли проектировщика – мы подскажем.
Компания «Форснаб» готова оказать консультационную поддержку в вопросах выбора подрядных организаций и комплектации объектов железнодорожного строительства необходимыми материалами и оборудованием.
Наш менеджер подготовит коммерческое предложение и перезвонит вам в течение 1 часа после заказа.
Технологии рельсового пути
© 2016-2025 ООО "Форснаб"
Разработка сайта - TDesign
